近期公司主要项目进度安排表:
制作步骤:

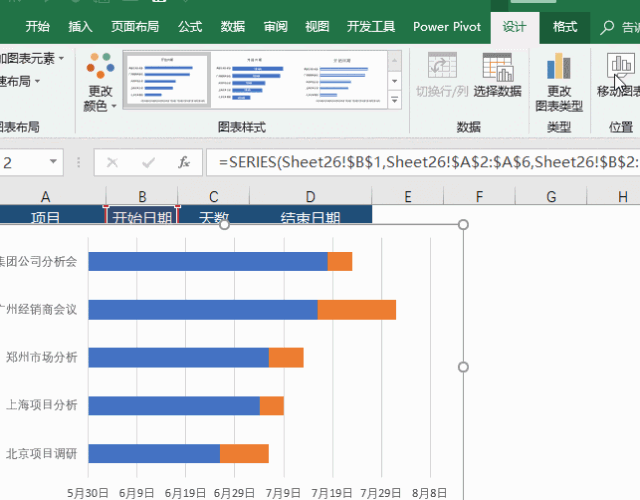

1、选取前两列,插入 - 堆积条形图。然后选取天数列复制,再选取条形图按Ctrl V粘贴。
2、选取蓝色条(日期)...
近期公司主要项目进度安排表:
制作步骤:
1、选取前两列,插入 - 堆积条形图。然后选取天数列复制,再选取条形图按Ctrl V粘贴。
2、选取蓝色条(日期)设置填充色为无

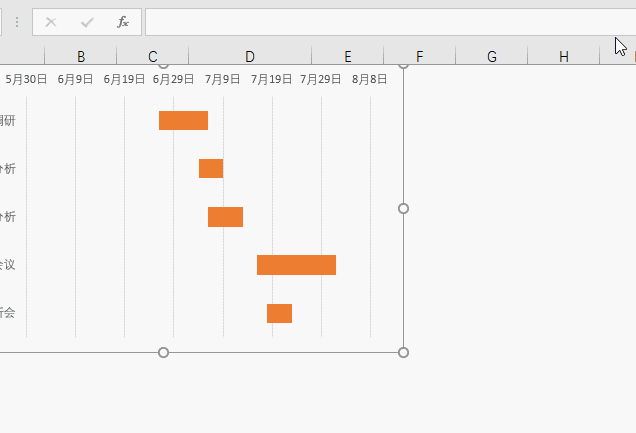

3、右侧选取Y轴,右键菜单点设置坐标轴格式 - 选中 “逆序类别”让项目上下倒置。
用Excel做饼图很简单,选取表格 - 插入 - 饼图 但双层饼图的你会做吗?
【例】下图为各品牌家电的利润统计数据。要求制作成双层饼图。要求效果如下图所示:从上图可以清晰的看出:每个类型家电的利润,还可以看出明细品牌的利润情况。这么好看又实用的双

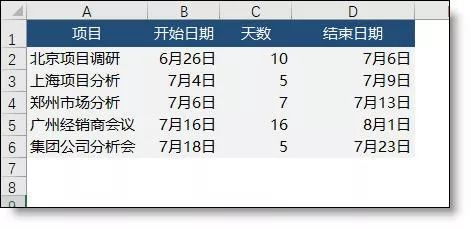

4、选取最小的日期6月26日,查看它的数值(每个日期都是数值,从1900-1-1起算的值)
5、顶部X轴右键菜单 - 设置坐标轴格式 - 最小值输入43277按回车。
6、显示网格线。
7、填充图表区、条形图颜色、显示数值标签。

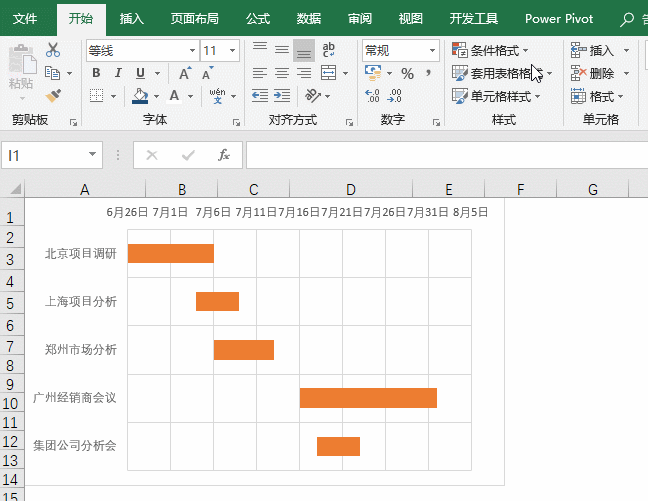

完工,效果如本文开头所示。
